Bauvortschritte Haltestelle Giessen.

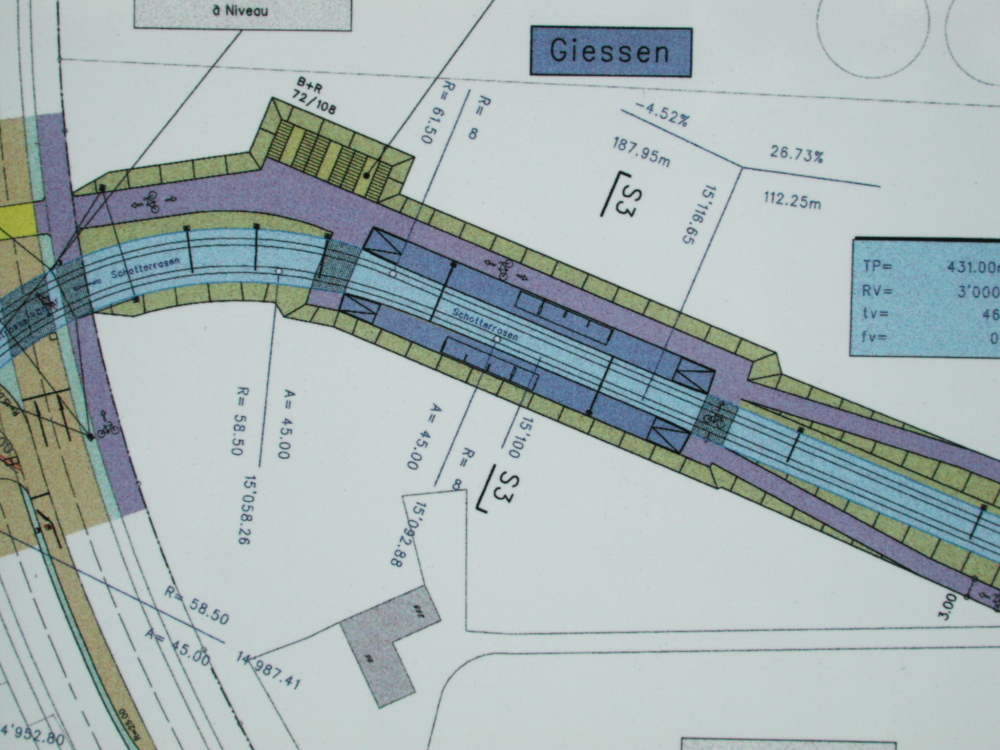

Ausschnitt der Infotafel bei der Haltestelle Giessen.

Aktueller Baustand (Bildgalerie Giessen)
04.10.2010 Erste Probefahrten auf dem Streckenast zwischen Auzelg und Stettbach. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
01.10.2010 Die Fussgängerbrücke zur Haltestelle. Bis zum Bau der geplanten Überbauung bleibt dies der einzige Haltestellenzugang. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
06.09.2010 Reinigungsarbeiten im Haltestellenbereich für den Einbau des Asphaltbelag. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
21.08.2010 Das Haltestellendach ist fertig gestellt. Teile der Installationen sind vorhanden. Es fehlt aber noch die Brüstung. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
12.08.2010 Einbau der weiteren Elemente des Haltestellendach. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
10.08.2010 Die ersten Haltestellenelemente wurden aufgebaut. (Grössere Bilder sind auch in der Bildgalerie zu finden.)

07.08.2010 Die obere Betonschicht ist eingebaut. Ein Teil der Fahrleitungsmasten steht bereits. (Grössere Bilder sind auch in der Bildgalerie zu finden.)

25.06.2010 Auszugsschiene auf der Seite Überlandstrasse (Richtung Neugut) Die eine liegt auf der Haltestellenseite während die andere sich im Brückenabschnitt zur Überlandstrasse befindet. Diese werden benötigt, damit das Gleis mit der Brücke sich mitbewegt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
28.05.2010 Das Betonfundament unterhalb der Gleise ist erstellt. Die Gleise wurden auch bereits schon an den Untergrund verschraubt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
08.05.2010 Die Gleise im Haltestellenbereich sind verlegt. Die Gleise wurden auf Betonblöcke die vor Ort gegossen wurden, verlegt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
29.04.2010 Die Eisenarmierung im Haltestellenbereich. Die rechteckigen Blöcke dienen zur Ableitung der Kräfte auf die Brücke. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
13.03.2010 Der Haltestellenbereich mit den freistehenden Stützen und im Vordergrund ein Teil der Fussgängerrampe. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
14.11.2009 Die Brückenteile mit der Haltestelle und den bereits vorhandenen Geländer. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
24.10.2009 Die Haltestellenkanten sind erstellt. In der Mitte wurde die Abdichtung erstellt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
07.09.2009 Bau der Brückenabdichtung. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
05.08.2009 Die Haltestelle steht im Rohbau da. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
10.07.2009 Die Haltestelle nimmt langsam Formen an. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
02.07.2009 Das Gerüst unterhalb der Haltestelle wurde entfernt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
25.06.2009 Bau der Wände. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
28.05.2009 Blick auf die Haltestelle vom Gebäude des Coop Baumarktes. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
07.05.2009 Der Betondeckel im Bereich der Haltestelle ist erstellt. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
08.04.2009 Das Gerüst im Bereich der Haltestelle Giessen. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
29.03.2009 Während zwischen der Haltestelle Giessen und der Überlandstrasse bereits die Armierungseisen gelegt sind, fehlt im Bereich der Haltestelle das Gerüst noch. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
14.03.2009 Während im Hintergrund bereits das Gerüst für die Brücke steht, fehlen im Haltestellenbereich noch Stützpfeiler. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
21.02.2009 Im Bereich der Haltestelle stehen nun die Stützen. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
23.11.2008 Im Bereich der Haltestelle laufen die Bauarbeiten für die Gleichrichterstation und die Pfähle sind nun auch sichtbar. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
11.09.2008 Pfählungsarbeiten für die Brücke und hochliegende Haltestelle. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
30.07.2008 Im Acker sind die ersten Anzeichen für den Bau erkennbar. Es handelt sich um Messstangen. Dahinter die Baustelleninstallation der Baufirma. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
01.05.2002 Baustangen der zukünftigen Haltestelle. (Grössere Bilder sind auch in der Bildgalerie zu finden.)
